近日,巡檢小組對蕭政工出「2024」32號醒山路30號智能制造標準廠房展開了全面細致的巡檢工作。本期巡檢圍繞項目部資料收集留檔、爭議問題交流討論以及施工方案介紹、現場巡查等關鍵環節展開,為項目的順利推進提供了有力保障。
檢查資料收集留檔情況
資料收集留檔是項目管理的重要基礎。巡檢小組著重檢查了項目部是否按照“跟蹤審計項目系統上傳資料要求”上傳系統,巡查重點部位是否按要求存檔照片、視頻,是否形成書面記錄單,以及進度款、聯系單、合同審核等及已出具的咨詢意見單是否建立臺賬。經檢查,招標控制價、招投標文件、總承包合同等重要資料均已上傳系統,并已按要求建立審核臺賬。這充分體現了項目部在資料管理方面的嚴謹性和規范性,為項目的審計和后續工作提供了詳實可靠的依據。
爭議問題交流討論
巡檢小組與跟審人員進行了深入的討論交流。項目負責人楊澤聰詳細介紹了項目概況、現場進度以及進度款、聯系單情況。針對設計試樁、幕墻圖紙變化、冷媒井內空調穿樓面套管等聯系單審核爭議問題展開了熱烈討論,通過此次交流討論,進一步明確了審核標準和要求,為項目的成本控制和進度管理提供了有力支持。

施工方案介紹及現場巡查

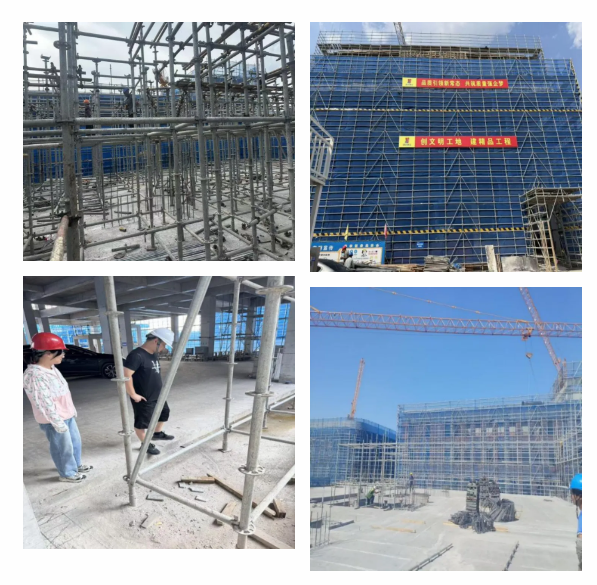

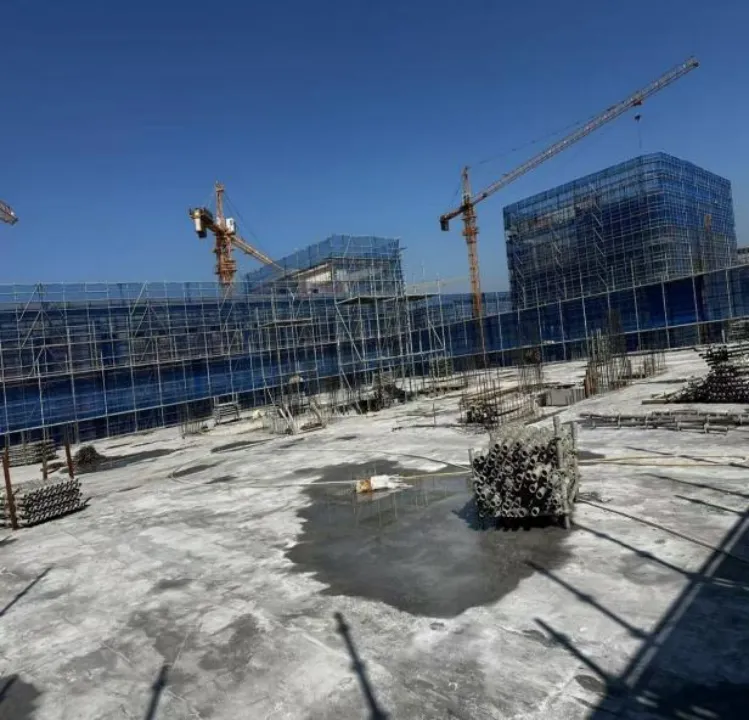

項目負責人楊澤聰根據項目實際情況,對落地式盤扣腳手架、拉桿式懸挑盤扣腳手架、高大支模架施工工藝做出了詳細介紹。目前我省著力推廣使用盤扣腳手架,由于其高強度和穩定的結構,盤扣式腳手架的單立桿承載力遠高于其他類型腳手架,特別適用于重型支撐、大跨度結構、高支模架等要求高的施工場景,并且相較于傳統扣件式腳手架具有搭拆效率高、安全性能高、綜合成本低、美觀耐用、支持復雜施工需求等優點。安裝搭設盤扣式支撐架時,應先安裝立桿,再安裝水平桿,最后安裝斜桿,形成了基本的架體單元后,再以此擴展搭設成整體的支架體系。
拉桿式懸挑盤扣腳手架施工工藝流程:搭設準備工作→埋設螺栓(或者鋼板)→搭設臨時腳手架(或采取利用下層的腳手架立桿通過頂托頂到懸挑型鋼)→安裝(焊接)主梁16#工字鋼→安裝連系梁16#工字鋼(指有需要放連系梁處)→擺放可調底座→立桿→放置縱向掃地水平桿→安裝橫向掃地水平桿→安裝第一步縱向水平桿→安裝第一步橫向水平桿→安裝連墻件→安裝第二步縱向水平桿→安裝第二步橫向水平桿→搭設欄桿→安裝斜桿→鋪設掛鉤踏板→張掛安全網→驗收。

本次巡檢工作全面了解了蕭政工出「2024」32號醒山路30號智能制造標準廠房的進展情況,發現了項目在資料管理、審核工作以及施工工藝等方面的亮點和問題。項目部將以此次巡檢為契機,進一步加強造價管理,確保項目高質量、高效率推進。
